重庆“永川水花”尾水处理暨“生态修复+面源污染防治”项目工程开工

发表时间:2022/01/14 17:14:14  浏览次数:2577
字体大小: 【小】 【中】 【大】
西南渔业网-丰祥渔业网秉承:求是务实不误导不夸大不炒作!水产专业网站为您提供优质服务!【郑重提醒】:本站所有文章,如需转载请注明出处,否则谢绝转载!!谢谢合~
市场在变,我们的诚信永远不会变!

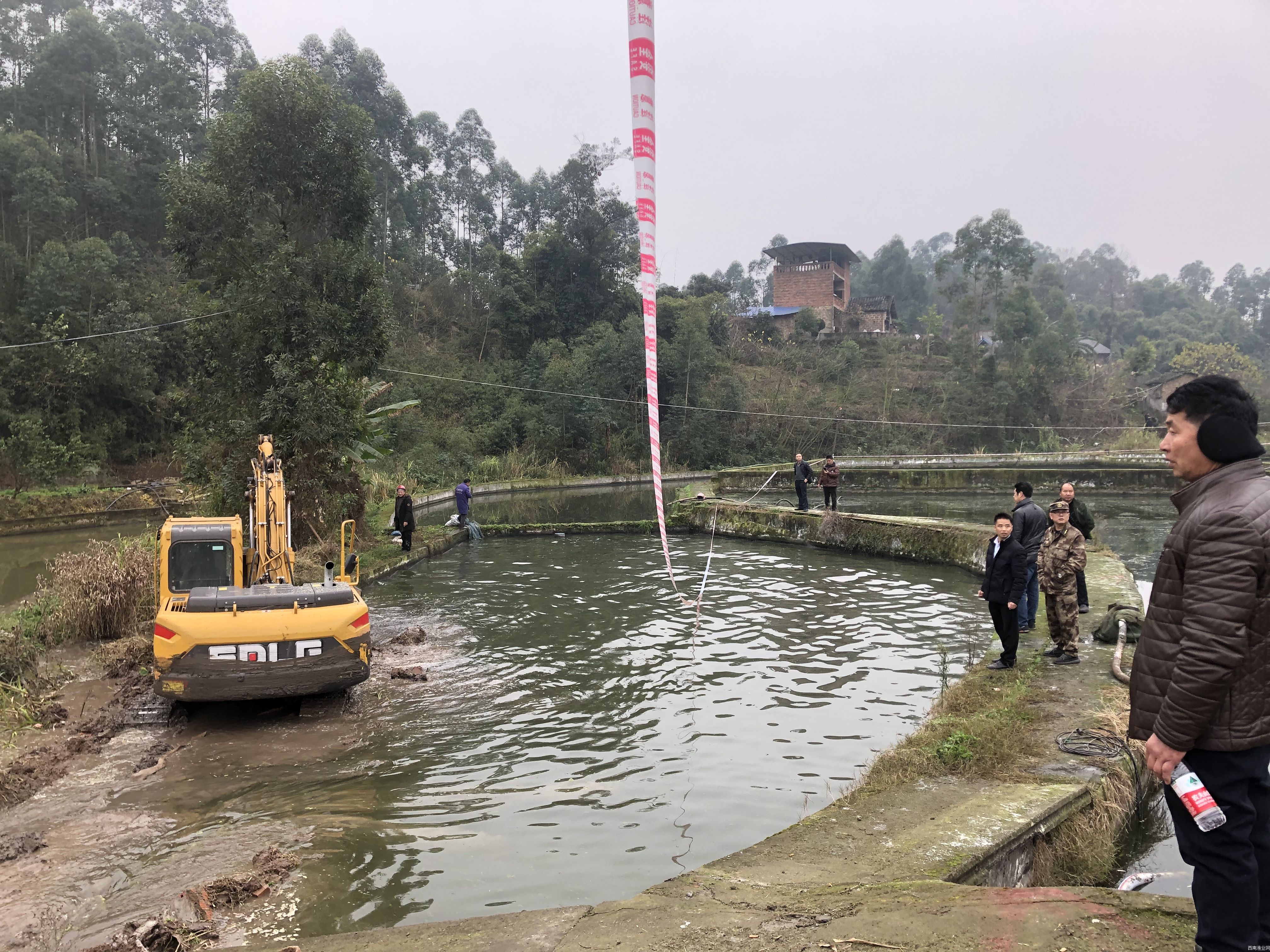

前期筹备工作跨时两年有余重庆“永川水花”池塘尾水处理工程,经过各部门联动,精心准备谋化,由中央财政资金支持的重庆市永川区大竹溪流域水花基地段"生态修复+面源污染防治"项目工程于2022年1月8日正式开工建设。

项目主要内容

中央财政资金支持的重庆市永川区大竹溪流域水花基地段"生态修复+面源污染防治"项目工程,该项目EPC总承包于2021年10月27日招标,中标单位是央企---国家电投集团远大环保工程有限公司,总投标报价12711000.00元,用地面积约3.75万平方米(56.2亩),涉及河道总长约2200米,其中包括大竹溪支流全程1700米,大竹溪干流约500米。

项目主要划分为扩塘扩容+湿地区、尾水净化区、河流缓冲带等三个区域,其中拆塘扩容+湿地区涉及地块面积约2.82万平方米(42.3亩),尾水净化区及相应配套设施面积约0.81万平方米(12.1亩),河流缓冲带为在已建的大竹溪河段护坡带上补种草皮和栽种灌木等,面积0.12万平方米(1.8亩)。

项目还配套开展鱼塘底阀改造、鱼塘给排水管网改造、鱼塘底泥处理、鱼塘给排水及水质监控以及周边环境提升工程。工期要求:施工工期170天,缺陷责任期12个月。


1月12日下午,永川区副区长宋朝均和区环保局主要领导到场调研并指导工程工作。

1月11党工委书记唐智勇、道办事处主任任阳在当天结束永川区“两会”后,立马到场了解和督促项目开工建设。


重庆“永川水花”尾水处理暨"生态修复+面源污染防治"项目开工前后,永川区环保局、卫星湖街道和大竹溪村委及相关领导积极关心支持项目进工作,想方设法克服困难,促承建方加人加时投入,确保设顺利进行

1月8日动工的位于永川卫星湖街道的“永川水花”尾水理项目工程该项目为中央环保整治工程,建成后将有效“永川水花”水产养殖面源污染,为改善水质提供有力保障。


西少见的务实重庆“永川水花”尾水处理暨生态修复+面源污染防治项目展"光"
